Cómo usamos Power BI para entender el estado real de una obra

Cómo usamos Power BI para entender el estado real de una obra

Durante mucho tiempo, la única forma de saber cómo iba un proyecto era esperar el informe del próximo corte. Hoy, los datos de la obra están disponibles en tiempo real, organizados y listos para tomar decisiones. Ese cambio no fue mágico: fue el resultado de conectar las fuentes correctas en la herramienta correcta.

Muchos proyectos de construcción se gestionan con una combinación de hojas de cálculo, correos y reuniones de seguimiento. El problema no es la voluntad de las personas: es que los datos viven en lugares distintos, se consolidan a mano y llegan tarde. Para cuando el informe de avance está listo, la obra ya está en otro punto.

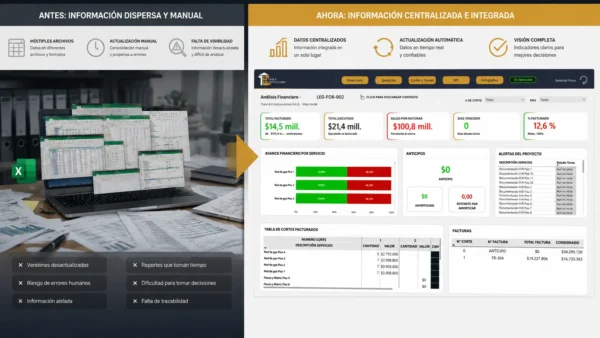

Cuando los datos están dispersos, es difícil responder preguntas simples: ¿vamos bien frente al cronograma? ¿Qué se ha facturado de lo que ya se ejecutó? ¿Cuánto falta para completar la etapa? No es que la información no exista — es que está fragmentada y nadie tiene tiempo de consolidarla en tiempo real.

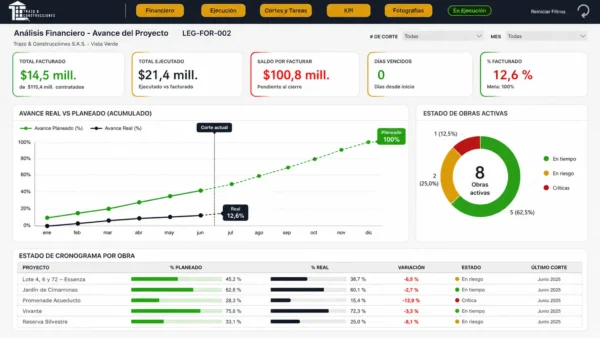

En Trazo trabajamos con obras que tienen contratos extensos, múltiples cortes de facturación y equipos que reportan avance en distintos formatos. Antes de tener los tableros integrados, entender el estado de un proyecto requería cruzar varias fuentes a mano: el avance físico, lo que había en contabilidad, lo que se había facturado y lo que el cliente esperaba. Hoy, toda esa información se consolida automáticamente y se puede ver en un solo lugar.

No cambiamos los datos que produce la obra: cambiamos cómo los organizamos y los leemos.

Para lograrlo, conectamos cuatro fuentes de información que antes vivían separadas:

  • Avance físico por corte. Cada ítem de obra se registra con sus cantidades ejecutadas en el período. Eso permite ver no solo el porcentaje global, sino el detalle de qué actividades van bien, cuáles están retrasadas y cuáles aún no han empezado.
  • Cronograma e indicadores de plazo. Con el avance planeado y el avance real, el tablero calcula automáticamente si el proyecto va adelantado, puntual o atrasado frente a lo que debería estar hecho a la fecha.
  • Datos contables en tiempo real. Los costos registrados en el sistema contable se conectan directamente al modelo. Así, el costo real de la obra no se ingresa a mano: se carga solo con cada actualización del mes.
  • Facturación y cartera. El tablero muestra cuánto se ha ejecutado, cuánto de eso ya se facturó y cuánto está pendiente de pago. Todo en la misma pantalla, sin cruzar archivos.

El tablero también resuelve un problema que no siempre se nombra: saber cuándo creer el dato. En construcción, los costos no siempre se registran en contabilidad al mismo ritmo que avanza la obra. Por eso incluimos un indicador de cobertura de costo que actúa como semáforo de confianza: si el costo ya registrado es proporcional al avance real, el indicador financiero es confiable; si no, el tablero avisa antes de que se tome una decisión con ese número.

Si estás construyendo o ajustando un tablero de seguimiento de obra, estas son las cinco prácticas que más impacto tienen en la calidad del dato:

  1. Define los cortes desde el contrato, con sus fechas y alcance, antes de empezar a registrar avance.
  2. Registra el avance por ítem, no solo el porcentaje general: el desglose permite calcular indicadores de cronograma con precisión.
  3. Vincula los costos reales al centro de costo correcto desde contabilidad; si el costo no está bien imputado, el indicador financiero no es confiable.
  4. Acompaña los datos con evidencia visual: fotos y observaciones por corte le dan contexto al número y refuerzan la confianza del cliente.
  5. Dale acceso al cliente desde el portal: cuando el cliente puede ver el avance por su cuenta, las preguntas de seguimiento disminuyen solos.

Un tablero de Power BI no reemplaza el trabajo de campo ni el criterio del equipo.

Lo que hace es poner ese trabajo en perspectiva: qué tan cerca estamos de lo planeado, qué se ha facturado de lo ejecutado, y qué le está llegando al cliente. Cuando los datos de la obra son visibles y están organizados, las decisiones se toman más rápido y con menos incertidumbre.

Y eso, al final, es lo que marca la diferencia entre gestionar y reaccionar.

En Trazo y Construcciones creemos que construir bien también es medir bien.

Si quieres conocer cómo estructuramos la información de cada proyecto y qué puede ver tu cliente desde el Portal Enki, escríbenos o agenda una conversación con nuestro equipo.

Conoce más sobre el Portal Enki y los tableros de seguimiento en trazoyconstrucciones.com.
